Předání bytu v novostavbě – checklist pro kupující

Kontrola kvality bytu při předání novostavby

Předání bytu – proč na něm tolik záleží

Celé měsíce jste čekali na kolaudaci. Konečně přijde e-mail od developera s termínem předání. Radost je obrovská, ale pozor – tohle je jeden z nejdůležitějších momentů celé koupě. Jakmile podepíšete přejímkový protokol, výrazně ztížíte reklamaci viditelných vad. Proto se vyplatí přijít připravený.

Předání bytu v novostavbě (oficiálně „přejímka") je formální kontrola, při které ověříte, že byt odpovídá tomu, co jste si koupili – zejména parametrům dohodnutým ve Podpis smlouvy o koupi novostavby u developeraPrůvodceSmlouva o smlouvě budoucí – rizika, která developer nezmíníPřečíst článek →. Máte právo ho důkladně prohlédnout, a pokud najdete nedostatky, zapsat je do protokolu. Developer je pak musí opravit.

Co si vzít s sebou

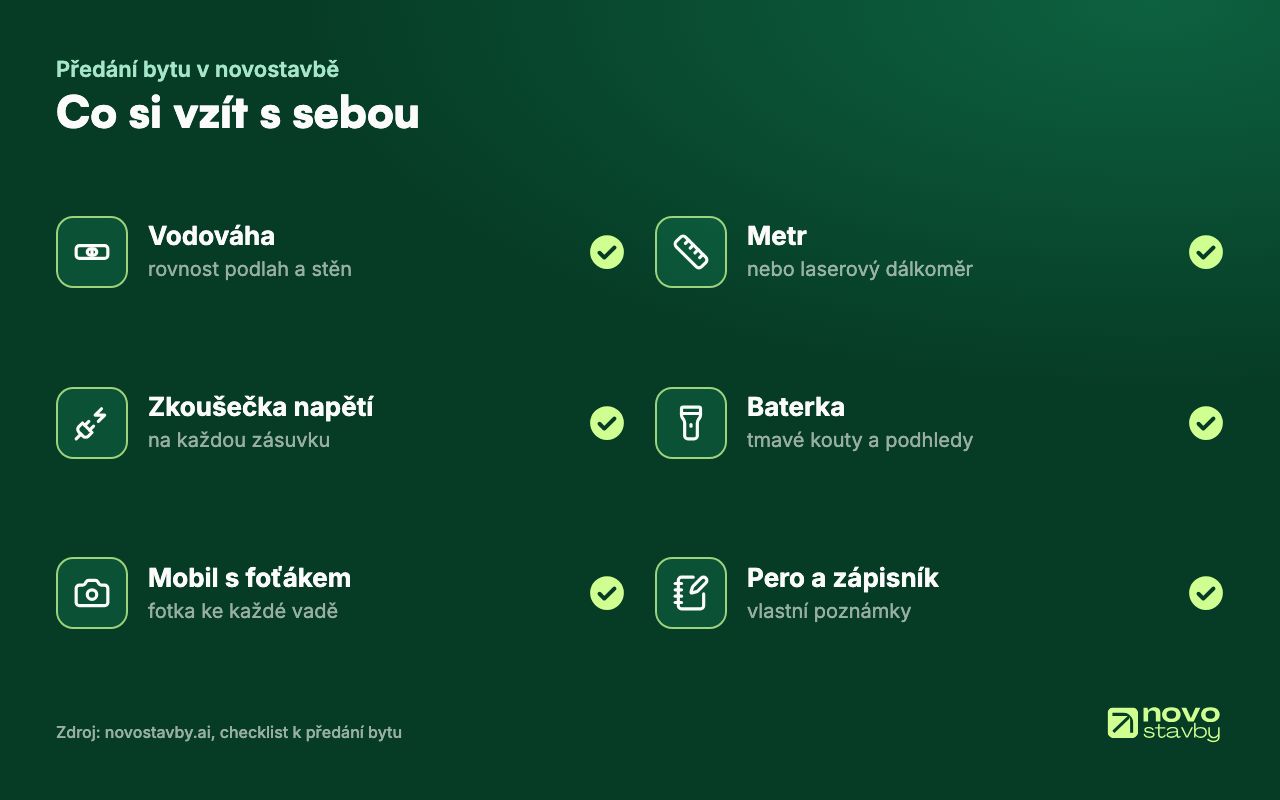

Základní výbava, bez které na přejímku nechoďte:

  • Vodováha (1,5–2 m) – na kontrolu rovnosti podlah a stěn
  • Svinovací metr nebo laserový dálkoměr – na ověření rozměrů místností
  • Zkoušečka napětí – zjistíte, jestli fungují všechny zásuvky
  • Baterka – na kontrolu tmavých koutů, podhledů, skříní
  • Mobil s foťákem – dokumentujte každou vadu, ideálně s časovým razítkem
  • Pero a zápisník – pro vlastní poznámky (do protokolu se píše oficiálně)
  • Vytištěný checklist – viz níže

Tip: vezměte si odborníka

Za 3 000–8 000 Kč si můžete přizvat nezávislého stavebního technika. Uvidí věci, které laik přehlédne – nedostatečný spád balkónu, špatně zaizolované prostupy, křivou podlahu. Ta investice se vyplatí.

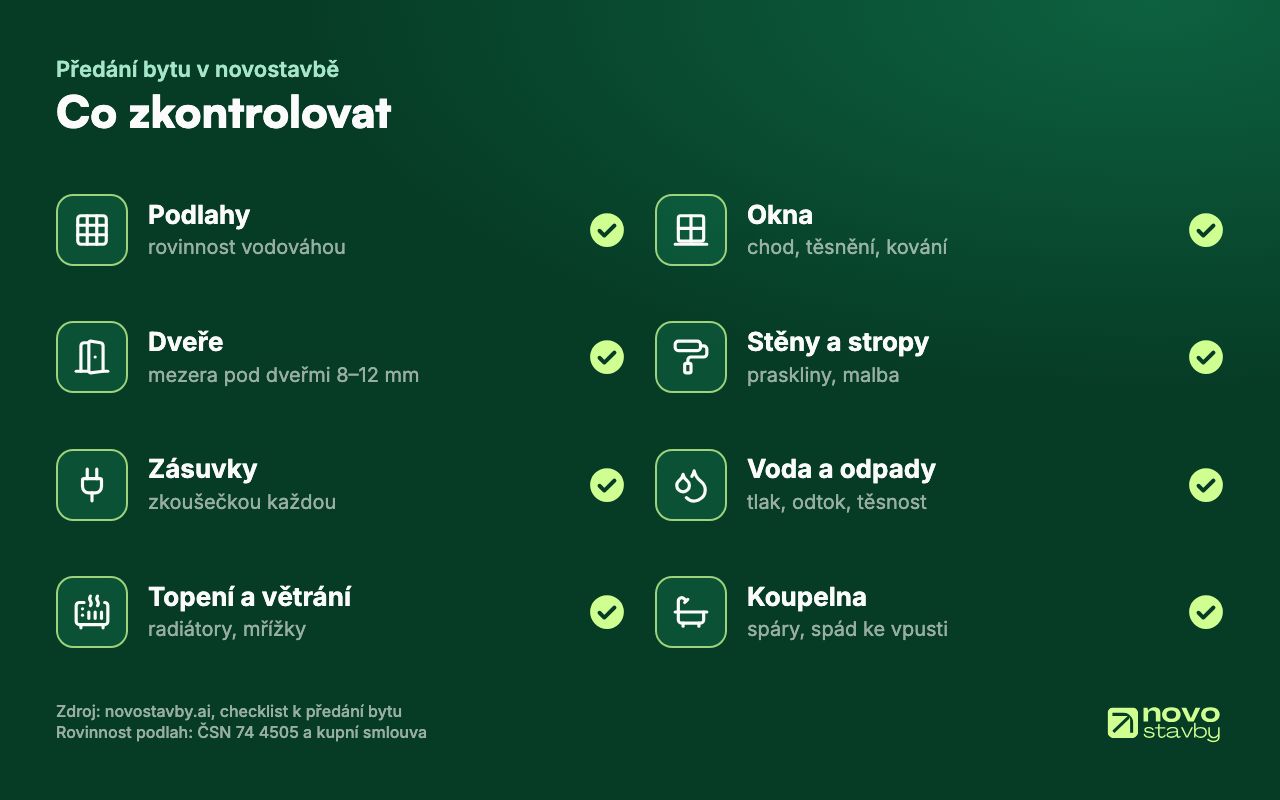

Checklist: podlahy a povrchy

  1. Rovnost podlahy – položte vodováhu na více místech. Norma ČSN 74 4505 povoluje odchylku max 2 mm na 2 m latě
  2. Dutý zvuk – poklepejte na dlažbu. Dutý zvuk znamená nedolepené dlaždice. Nesou riziko prasknutí
  3. Spáry – kontrolujte celistvost a stejnoměrnost šířky
  4. Laminát/vinyl – žádné bubliny, odchlípnuté hrany nebo mezery u stěn mimo lišty
  5. Přechody – rovné napojení mezi místnostmi, funkční přechodové lišty
  6. Poškození – škrábance, odštípnuté kousky, skvrny

Checklist: okna a balkónové dveře

  1. Otevírání a zavírání – plynulý chod ve všech polohách (otevřeno, sklopeno, mikro ventilace)
  2. Těsnění – bez poškození, přilehá po celém obvodu
  3. Kování – kompletní, funkční, klíčky od zámků přítomné
  4. Sklo – žádné ryhy, škrábance nebo zakalení mezi skly (u dvojskla i trojskla)
  5. Parapety – vnitřní i vnější, správně osazené, bez poškození
  6. Odvod kondenzátu – v rámu dole by měly být odtokové otvory
  7. Napojení na zeď – čistě zadělaný rám, bez mezer

Checklist: vnitřní dveře a zárubně

  1. Otevírání – plynulé, dveře se samy nezavírají ani neotvírají (správné zavěšení)
  2. Zámek a klika – fungují bez zadrhávání
  3. Mezera pod dveřmi – rovnoměrná, obvykle 8–12 mm
  4. Zárubně – rovné, bez poškození povrchu
  5. Těsnění – u vstupních dveří kontrolujte důkladně, ovlivňuje zvukovou izolaci

Checklist: stěny a stropy

  1. Rovnost – přiložte vodováhu nebo pravítko. Odchylka max 2 mm na 2 m
  2. Malba – rovnoměrná, bez fleků, šmouh a prosvítání
  3. Praskliny – drobné vlasové trhliny u novostaveb bývají normální (sedání), ale větší praskliny zapište
  4. Rohy – ostré, rovné, bez odprýskaného materiálu
  5. Stropy – žádné skvrny od vlhkosti, rovný povrch

Checklist: elektroinstalace

  1. Zásuvky – otestujte zkoušečkou napětí každou zásuvku. Ověřte, že drží zástrčku pevně
  2. Vypínače – všechny fungují, ovládají správné světelné okruhy
  3. Rozvaděč – zkontrolujte popis jističů, odpovídá zapojení
  4. Proud v koupelně – zásuvky musí být v bezpečné vzdálenosti od sprchy/vany (min. 60 cm, zóna 2 dle ČSN 33 2000-7-701)
  5. Domácí telefon / zvonek – funguje propojení s hlavním vchodem
  6. TV a datové zásuvky – na správných místech, osazené

Checklist: voda a odpady

  1. Tlak vody – otočte kohoutek na maximum, teplá i studená. Slabý tlak = problém
  2. Odtok – napusťte vodu do umyvadla, vany, sprchového koutu. Sledujte rychlost odtoku
  3. Těsnost – zkontrolujte pod umyvadlem a u WC, jestli nikde nekape
  4. Teplá voda – přijde do 30 sekund? Teplota je stabilní?
  5. WC – splachování funguje, nádržka se plní tichým chodem
  6. Pračkový vývod – přívod i odpad na správném místě
  7. Sprchový kout/vana – spád k odpadu, voda nestojí

Checklist: vytápění a ventilace

  1. Radiátory / podlahové topení – zapněte a ověřte, že se místnost ohřívá rovnoměrně
  2. Termostatické hlavice – reagují na nastavení
  3. Ventilace – přiložte proužek papíru k ventilačním mřížkám. Pokud se přisaje, tah funguje
  4. Rekuperace (pokud je součástí) – běží, filtr je čistý, ovládání funguje
  5. Bez průvanu – u zavřených oken nesmíte cítit tah (zkouška s hořící svíčkou nebo kouřem)

Checklist: koupelna – detailní kontrola

  1. Obklady – rovné, bez prasklin, správná šířka spár
  2. Spárování – kompletní, bez výpadků, silikonové spáry u rohů a napojení na sanitární keramiku
  3. Sprchový kout – dveře nebo zástěna těsní, spád podlahy ke vpusti
  4. Zrcadlo – pokud je součástí, ověřte uchycení
  5. Vlhkost – žádné mokré skvrny na stěnách nebo stropě. Zvýšená vlhkost v nové stavbě je běžná, ale stékající kapky ne

Checklist: balkón nebo terasa

  1. Spád – voda musí odtékat od fasády ven (min. 1–2 %)
  2. Odvodnění – vpust čistá, funkční
  3. Zábradlí – pevné, výška min. 1 100 mm (dle ČSN 74 3305)
  4. Dlažba – bez prasklin, rovné spáry
  5. Napojení na interiér – práh balkónových dveří bez mezer

Protokol o předání bytu – jak na to

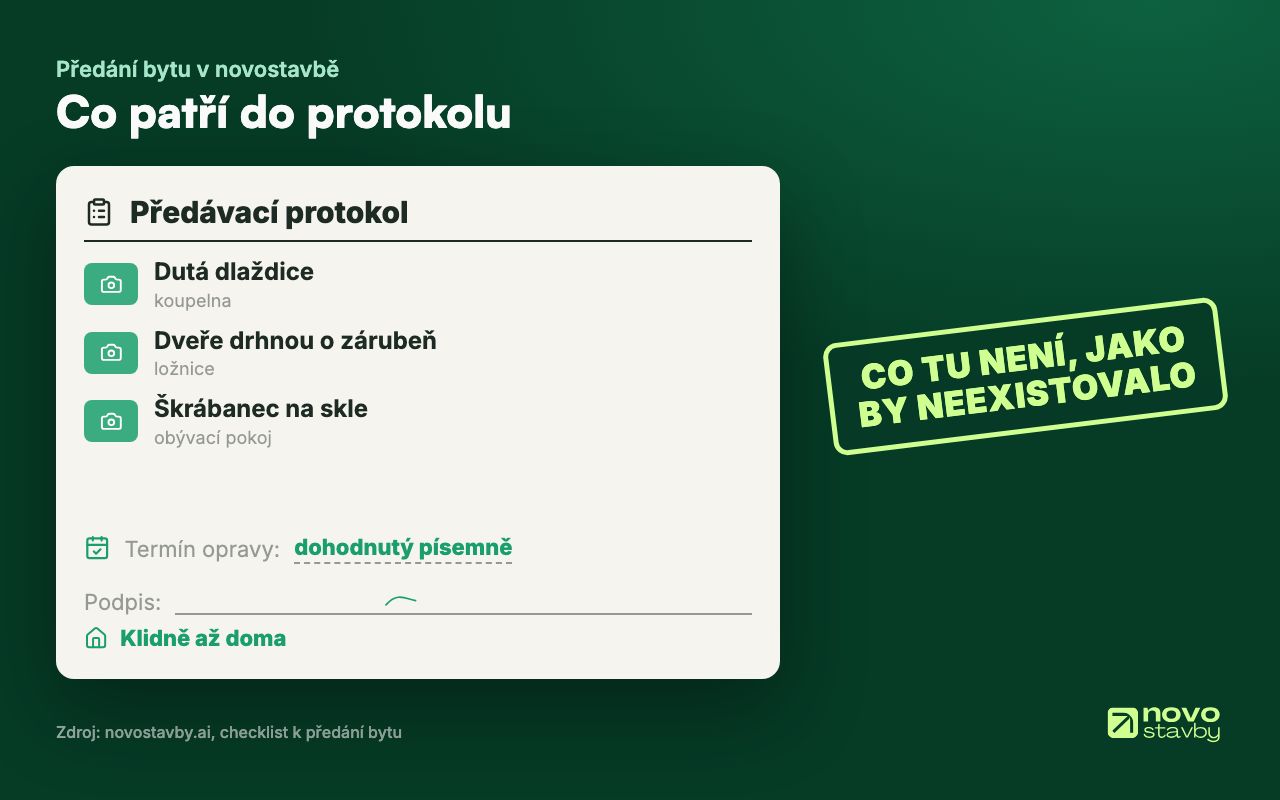

Přejímkový protokol je právně závazný dokument. Takto s ním pracujte:

Co musí protokol obsahovat

  • Identifikaci bytu (číslo jednotky, adresa, podlaží)
  • Jména obou stran (kupující + zástupce developera)
  • Datum a čas přejímky
  • Soupis zjištěných vad a nedodělků – konkrétně a podrobně
  • Termín pro odstranění vad (obvykle 30 dní, ale dohodněte si to písemně)
  • Stavy měřidel (elektřina, voda, teplo)
  • Počet předaných klíčů, čipů, ovladačů

Zásady, které dodržujte

  • Zapisujte všechno. I drobnosti. Co není v protokolu, jako by neexistovalo
  • Fotodokumentace. Ke každé vadě fotka s popiskem
  • Nemusíte podepsat hned. Máte právo si protokol vzít domů a prostudovat ho. Nenechte se tlačit
  • Odmítnutí převzetí. Pokud jsou vady závažné (nefunkční elektřina, tekoucí potrubí), máte právo převzetí odmítnout

Vaše práva při předání – co říká zákon

Občanský zákoník (zákon č. 89/2012 Sb.) a zákon o ochraně spotřebitele vám dávají silnou pozici:

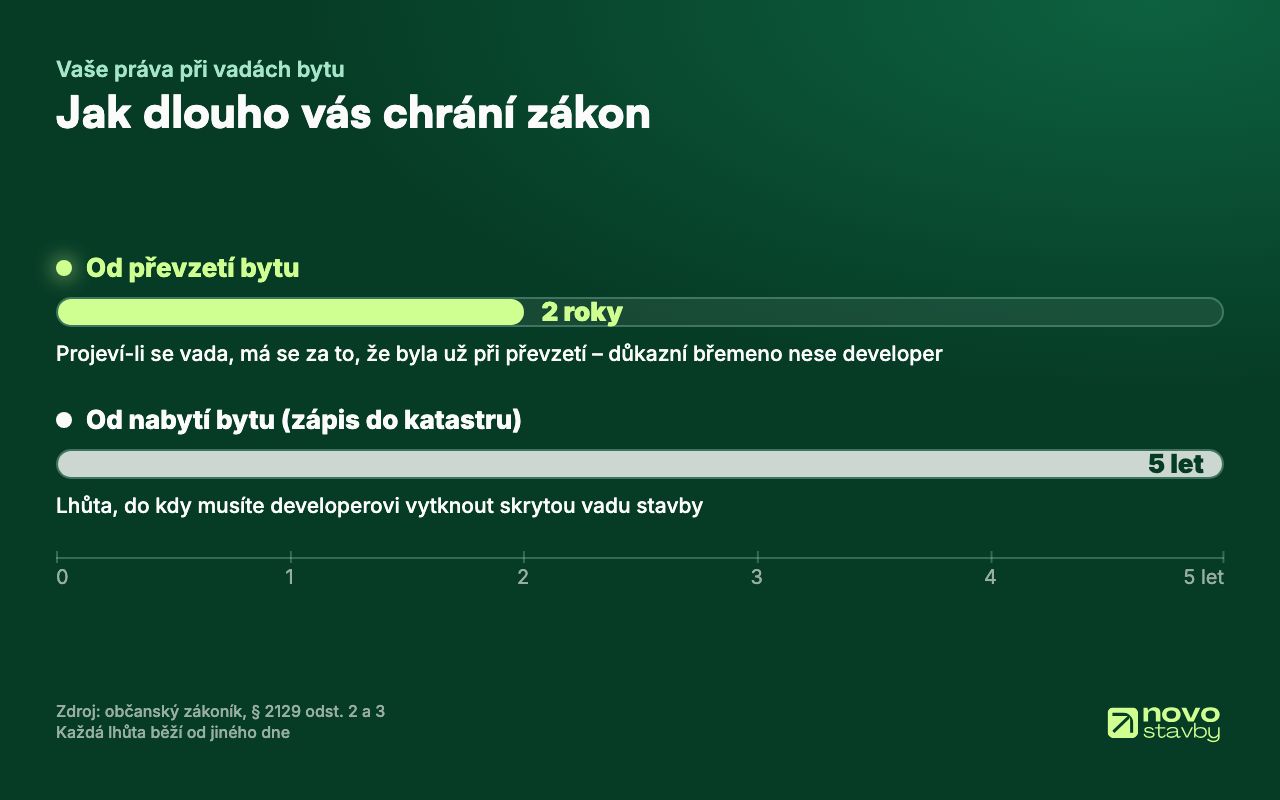

  • Lhůta na uplatnění skrytých vad stavby – 5 let od převzetí (§ 2129 OZ)
  • V prvních 2 letech platí domněnka, že vada existovala při převzetí. Důkazní břemeno je na developerovi
  • Smluvní záruka – ze zákona nevyplývá automaticky. Vyžadujte ji ve smlouvě (developeři obvykle dávají 3–5 let)
  • Právo na opravu – developer musí vady z protokolu odstranit v dohodnutém termínu
  • Právo odmítnout převzetí – pokud byt neodpovídá smlouvě nebo má podstatné vady

Nedostatky, které zapíšete do protokolu, musí developer opravit bezplatně. Pokud to neudělá, máte nárok na slevu z kupní ceny nebo na odstoupení od smlouvy (u podstatných vad). Podrobnosti o reklamačních lhůtách a postupu najdete v článku Kontrola stěny novostavby při hledání stavebních vadPrůvodceReklamace vad novostavby – lhůty, postup a vaše právaPřečíst článek →.

Chci najít novostavbu od spolehlivého developera

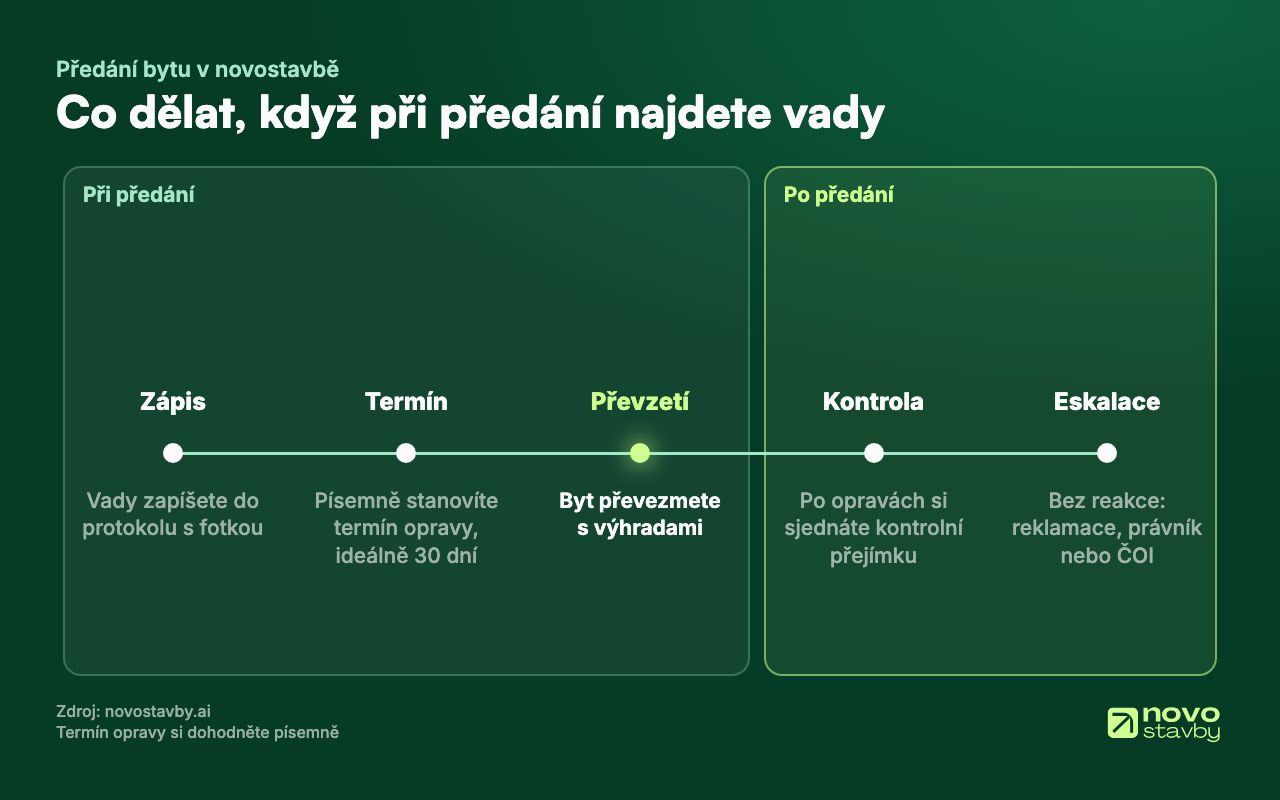

Co dělat, když najdete vady

  1. Zapište je do protokolu – přesný popis, lokace, fotodokumentace
  2. Stanovte termín opravy – písemně, ideálně 30 dní
  3. Převezměte byt s výhradami – podepíšete protokol, ale s jasným seznamem nedodělků. Nemusíte čekat na opravu všech drobností, abyste mohli bydlet
  4. Kontrolní přejímka – po opravách si sjednejte další prohlídku a ověřte, že je všechno v pořádku
  5. Eskalace – pokud developer nereaguje, pošlete písemnou reklamaci doporučeně. Další krok je právník nebo ČOI (Česká obchodní inspekce)

Časté vady, které kupující nacházejí

Často kladené otázky

Můžu si na přejímku vzít vlastního odborníka?

Ano, a je to rozumné. Developer vám to nemůže zakázat. Stavební technik odhalí vady, které laik přehlédne – špatný spád, nedostatečné izolace, chybné zapojení.

Jak dlouho má přejímka trvat?

Počítejte minimálně s 1,5–2 hodinami u bytu 2+kk. U větších bytů i déle. Nenechte se uspěchat – tohle je vaše právo.

Co když developer odmítá zapsat vadu do protokolu?

Trvejte na svém. Pokud odmítne, zapište si poznámku sami, vyfoťte ji a pošlete developerovi doporučeným dopisem nebo e-mailem s potvrzením o přečtení. Máte důkaz.

Mohu odmítnout převzetí bytu?

Ano. Pokud byt vykazuje podstatné vady, které brání řádnému užívání (nefunkční rozvody, zatékání, chybějící prvky dle smlouvy), máte právo převzetí odmítnout. Developer pak musí vady nejprve opravit.

Shrnutí – váš akční plán

Předání bytu v novostavbě je kontrolní bod, který nesmíte odbýt. Připravte se:

  1. Vytiskněte si checklist (tento článek)
  2. Nabijte mobil a vezměte vodováhu, metr, zkoušečku
  3. Přizvěte stavebního technika
  4. Kontrolujte systematicky – místnost po místnosti
  5. Všechno zapisujte a foťte
  6. Nepodepisujte protokol pod tlakem
